LernpfadPersonal SkillsPersonal Skills II
II.3

Personal Skills II

Projekt planen

Arbeitspakete ermitteln, sinnvoll gliedern und in einen realistischen zeitlichen Ablauf bringen.

So arbeitest du

  1. 1.Theorie lesen
  2. 2.Beispiel verstehen
  3. 3.Aufgaben lösen und prüfen

Lernzielkontrolle

Was kann ich bereits?

0 von 3 sicher

1.Eine Gesamtaufgabe vollständig in Arbeitspakete und ausführbare Teilaufgaben zerlegen.

2.Strukturbaum und Strukturtabelle unterscheiden und situationsgerecht einsetzen.

3.Abhängigkeiten, Dauer, Termine und Verantwortlichkeiten in einer Terminliste oder einem Balkendiagramm darstellen.

Die Einschätzung wird automatisch auf diesem Gerät gespeichert. Prüfe sie nach den Übungen erneut.

Lernteil

Theorie und Beispiele

1

Projektstrukturplan

Planen bedeutet, alle notwendigen Arbeiten zu identifizieren, sinnvoll zu gliedern und anschliessend in einen zeitlichen Ablauf zu bringen. Der Projektstrukturplan zerlegt dazu die Gesamtaufgabe vom Groben ins Detail.

Zusammengehörende Teilaufgaben werden zu klar benannten Arbeitspaketen gebündelt. Ein Arbeitspaket muss so abgegrenzt sein, dass Ergebnis, Verantwortung und Aufwand beschrieben werden können.

Ein vollständiger Strukturplan zeigt, was getan werden muss, aber noch nicht in welcher Reihenfolge. Er enthält keine Termine und vermeidet Lücken, Doppelspurigkeiten sowie unklare Sammelbegriffe.

Praxisbeispiel

Ein Event wird in Vorbereiten, Planen, Organisieren, Durchführen und Abschliessen zerlegt; darunter stehen die jeweiligen Teilaufgaben.

2

Strukturbaum und Strukturtabelle

Der Strukturbaum zeigt die hierarchische Gliederung visuell. Die Strukturtabelle bildet dieselben Ebenen tabellarisch ab und lässt sich leicht um Zuständigkeiten oder Kosten ergänzen.

Im Strukturbaum steht oben die Gesamtaufgabe, darunter folgen Arbeitspakete und auf der nächsten Ebene konkrete Teilaufgaben. Die Strukturtabelle enthält dieselben Ebenen in Zeilen oder Spalten.

Beide Formen müssen vollständig, übersichtlich und ohne doppelte Arbeitspakete aufgebaut sein. Der Baum eignet sich besonders für den schnellen Gesamtüberblick; die Tabelle ist bei vielen Aufgaben und Zusatzangaben leichter zu erweitern.

Praxisbeispiel

Für ein kleines Fest genügt ein Strukturbaum; bei vielen Zusatzinformationen ist eine Strukturtabelle oft praktischer.

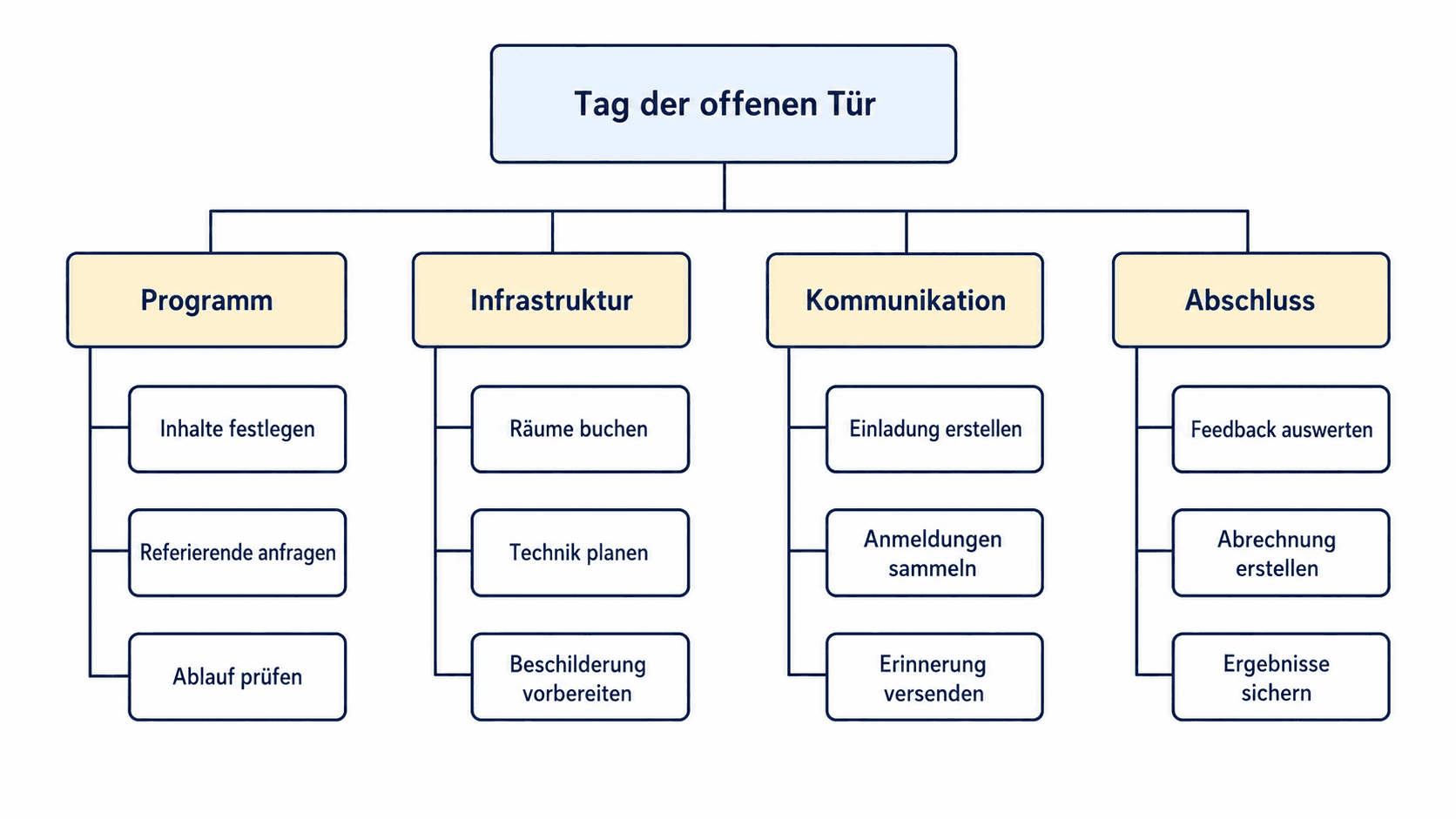

Strukturbaum für einen Tag der offenen Tür mit vier Arbeitspaketen und den zugehörigen Teilaufgaben
Vom Grossen ins Detail: Unter der Gesamtaufgabe stehen die Arbeitspakete und darunter die konkret ausführbaren Teilaufgaben.
3

Terminliste

Eine Terminliste enthält Tätigkeiten, Dauer, Start, Ende und Verantwortlichkeit. Sie eignet sich für einfache Projekte und kann flexibel erweitert werden.

Abhängigkeiten werden berücksichtigt: Eine Einladung kann erst verschickt werden, wenn Inhalt, Termin und Empfängerliste vorliegen.

Zuerst werden logische Vorgänger bestimmt, danach wird die Dauer geschätzt. Aus diesen Angaben werden Start- und Endtermine berechnet. Reservezeiten helfen, realistische Pläne zu erstellen und kleinere Verzögerungen aufzufangen.

Praxisbeispiel

Die Zeile 'Einladung versenden' erhält eine Dauer von einem Tag, einen Starttermin und eine verantwortliche Person.

4

Zeit- und Balkendiagramm

Ein Balkendiagramm stellt Tätigkeiten über einer Zeitachse dar. Dauer, Überschneidungen und Abhängigkeiten werden dadurch schneller sichtbar als in einer reinen Liste.

Parallele Arbeiten verkürzen die Gesamtdauer, wenn sie voneinander unabhängig sind und genügend Personen oder Mittel vorhanden sind.

Ein Balken reicht vom geplanten Start bis zum Ende einer Tätigkeit; Meilensteine werden als einzelne Punkte oder Rauten dargestellt. Der Plan wird während der Umsetzung mit dem tatsächlichen Fortschritt verglichen und bei begründeten Abweichungen aktualisiert.

Praxisbeispiel

Raum buchen und Transport organisieren können parallel laufen, nachdem Ort und Teilnehmendenzahl feststehen.

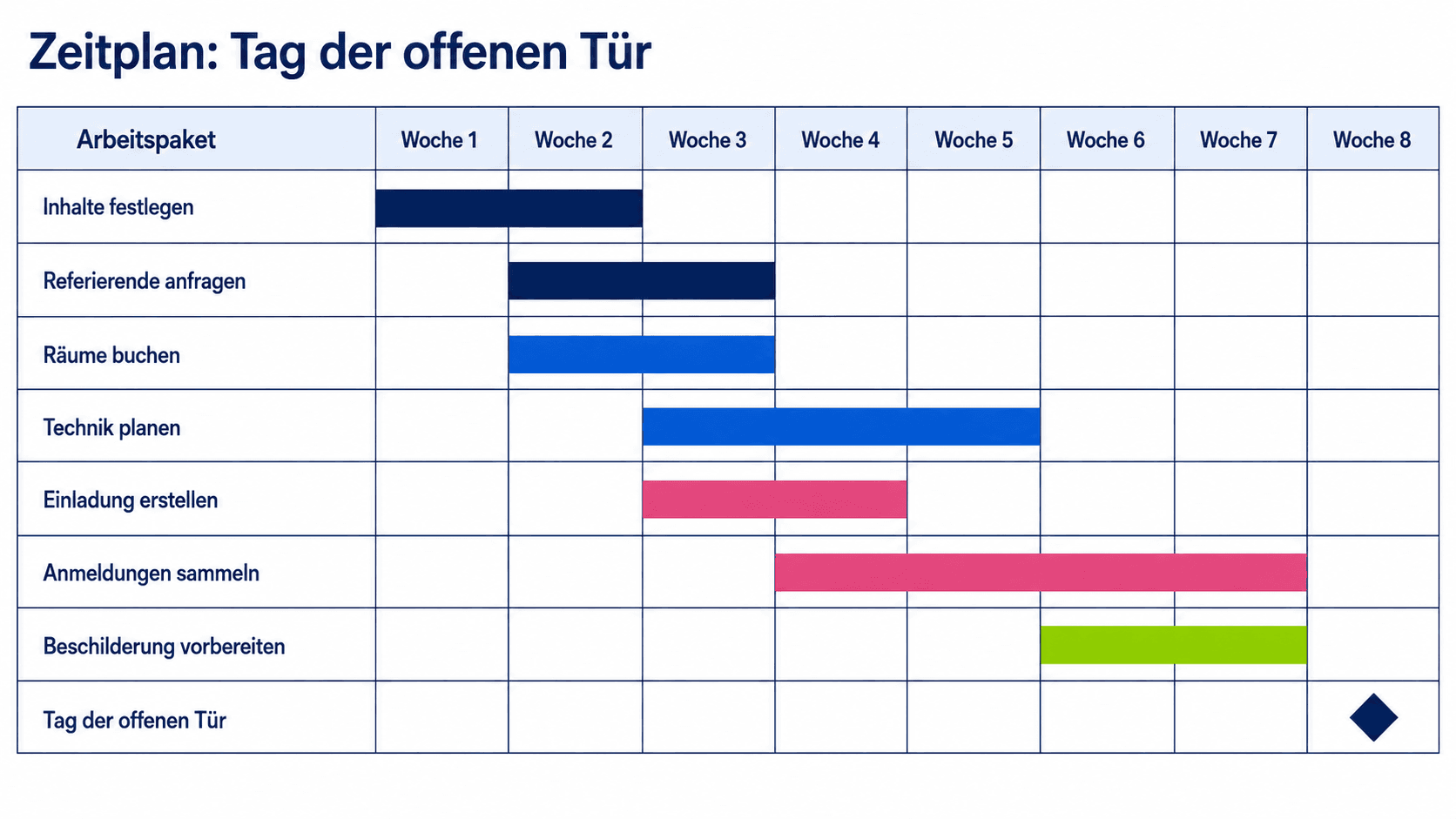

Gantt-Zeitplan für einen Tag der offenen Tür mit Tätigkeiten über acht Wochen
Der Gantt-Plan zeigt Dauer, Reihenfolge und zeitliche Überschneidungen; die Raute in Woche 8 markiert den Veranstaltungstag.
5

Pendenzen und Fortschritt steuern

Eine Pendenz ist eine noch offene Aufgabe. Eine brauchbare Pendenzenliste nennt Arbeitspaket, verantwortliche Person, Termin, Status und nächsten Schritt. So wird aus einer Erinnerung ein steuerbarer Auftrag.

Der Fortschritt wird regelmässig mit dem Plan verglichen. Grün bedeutet planmässig, Gelb zeigt ein lösbares Risiko und Rot verlangt einen Entscheid oder Unterstützung. Abweichungen werden nicht versteckt, sondern mit Ursache, Auswirkung und Massnahme gemeldet.

Änderungen an Ziel, Termin, Budget oder Umfang werden nachvollziehbar festgehalten und von der zuständigen Stelle entschieden. Erledigt ist eine Aufgabe erst, wenn das vereinbarte Ergebnis geprüft oder abgenommen wurde.

Praxisbeispiel

Nicht «Flyer offen», sondern: «Mila überarbeitet den Flyer bis 12. Juni; Freigabe durch Projektleitung am 13. Juni; Status Gelb wegen fehlendem Bild».

6

Abhängigkeiten prüfen und kritischen Pfad erkennen

Eine Abhängigkeit ist fachlich begründet: Eine Tätigkeit kann erst beginnen, wenn ein benötigtes Ergebnis vorliegt. Scheintermine und unnötige Abfolgen werden vermieden, damit unabhängige Arbeiten parallel möglich bleiben.

Der kritische Pfad ist die längste Kette voneinander abhängiger Tätigkeiten. Verzögert sich dort eine Aufgabe ohne vorhandene Reserve, verschiebt sich der Endtermin des ganzen Projekts.

Zur Kontrolle werden Vorgänger, Dauer, frühester Start und Ende sowie verfügbare Ressourcen geprüft. Der kritische Pfad zeigt, wo besonders eng überwacht oder rechtzeitig entlastet werden muss.

Praxisbeispiel

Konzept 3 Tage → Freigabe 1 Tag → Einladung 2 Tage bildet eine kritische Kette; die unabhängige Suche nach Dekoration besitzt dagegen Reserve.

Anwendung

Übungsaufgaben

Formuliere deine Lösung in eigenen Worten und wähle danach «Antwort prüfen». Du erhältst sofort eine Beurteilung mit Erklärung, fehlenden Punkten und Prüfkriterien.

1

Kurze Lernkontrolle

Projekt zerlegen

Ausgangslage und Auftrag

Welche Gliederung ist für den Projektstrukturplan eines Tags der offenen Tür sinnvoll?

Markiere alle richtigen Aussagen

Nutze Stichpunkte oder kurze, vollständige Sätze. Bearbeite alle verlangten Teilresultate.

2

Kurze Lernkontrolle

Ablauf planen

Ausgangslage und Auftrag

Welche Aussagen ergeben einen realistischen Projektablauf?

Markiere alle richtigen Aussagen

Nutze Stichpunkte oder kurze, vollständige Sätze. Bearbeite alle verlangten Teilresultate.

3

Kurze Lernkontrolle

Transfer

Terminplan für ein Seminar

Ausgangslage und Auftrag

Ein Seminar wird vorbereitet. Welche Planungsschritte sind fachlich richtig?

Markiere alle richtigen Aussagen

Nutze Stichpunkte oder kurze, vollständige Sätze. Bearbeite alle verlangten Teilresultate.

4

Praxisauftrag nach Skript

Transfer

Aufgabe 11: Seminar als Balkenplan darstellen

Ausgangslage und Auftrag

Sie müssen ein zweitägiges Seminar für Ihren Vorgesetzten organisieren. Sie sind beim Schritt Projektplanung angelangt.

Arbeitsgrundlage

Diese Angaben sind verbindlich. Du musst keine fehlenden Zeiten schätzen.

  1. 1Ideen für Durchführungsorte sammeln – Dauer 4 Tage
  2. 2Auftragsklärung durchführen – Dauer 1 Tag
  3. 3Präsentation des Konzepts und «Okay für Durchführung» abholen – Dauer 1 Tag
  4. 4Besprechen der Ideen mit dem Vorgesetzten – Dauer 1 Tag
  5. 5Abschluss und betroffene Personen über den Anlass informieren – Dauer 2 Tage
  6. 6Konzept mit Ort, Infrastruktur, Kosten, Ablauf, Transport und Kommunikation erstellen – Dauer 5 Tage
  7. 7Ort und Infrastruktur buchen – Dauer 5 Tage
  8. 8Transport organisieren – Dauer 5 Tage
  9. 9Seminarunterlagen zusammenstellen – Dauer 5 Tage

Dein Vorgehen

  1. 1Bringe die neun Arbeitspakete in eine fachlich sinnvolle Reihenfolge.
  2. 2Bestimme für jedes Arbeitspaket den Vorgänger sowie den frühestmöglichen Start- und Endtag.
  3. 3Plane die Buchung, den Transport und die Seminarunterlagen nach der Freigabe parallel ein.
  4. 4Zeichne einen Balkenplan mit Zeitachse, beschrifteten Balken und erkennbaren Abhängigkeiten.
  5. 5Berechne die kürzeste Gesamtdauer und markiere die Konzeptfreigabe als Meilenstein.

Interaktiver Balkenplan

Tätigkeiten zeitlich einplanen

Nr.ArbeitspaketStartDauerEndeVorgängerVerantwortung
11
21
31
41
Projekt
1
2
3
4
5
6
7
8
9
10
1Arbeitspaket
1 Arbeitstage
2Arbeitspaket
1 Arbeitstage
3Arbeitspaket
1 Arbeitstage
4Arbeitspaket
1 Arbeitstage

Start und Dauer erzeugen einen durchgehenden Balken. Das Ende wird automatisch berechnet; überlappende Balken zeigen parallele Arbeiten.

Deine Arbeitsergebnisse

Zu jedem Arbeitsschritt gehört ein eigenes Ergebnisfeld. So kannst du die Aufgabe der Reihe nach vollständig bearbeiten.

5

Praxisauftrag nach Skript

Anwendung

Auftrag zur selbstständigen Arbeit: Projektstrukturplanung

Ausgangslage und Auftrag

Erstellen Sie für Ihre selbstständige Arbeit einen eigenen Projektstrukturplan. Überlegen Sie selbst, welche Arbeiten notwendig sind, und tragen Sie jedes Arbeitspaket in der passenden Projektphase ein. Formulieren Sie die Arbeitspakete konkret, vollständig und ohne Doppelungen.

Interaktiver Strukturbaum

Projekt in Arbeitspakete zerlegen

Tragen Sie unter jeder Phase selbst die passenden Arbeitspakete ein. Es werden bewusst keine Lösungen oder Vorschläge vorgegeben.

Änderungen werden automatisch auf diesem Gerät gespeichert. Zum Abgeben kann die Darstellung gedruckt oder als PDF gesichert werden.

Deine Arbeitsergebnisse

Zu jedem Arbeitsschritt gehört ein eigenes Ergebnisfeld. So kannst du die Aufgabe der Reihe nach vollständig bearbeiten.

Prüfen Sie, ob alle Teilaufgaben genau einmal zugeordnet sind. Begründen Sie zwei Zuordnungen, die nicht sofort eindeutig waren.

6

Praxisauftrag nach Skript

Transfer

Auftrag zur selbstständigen Arbeit: Projektablaufplanung

Ausgangslage und Auftrag

Erstellen Sie zu Ihrer selbstständigen Arbeit eine Projektablaufplanung. Nehmen Sie dazu die bereits erstellte Projektstrukturplanung und stellen Sie den Ablauf mit einem Zeit- / Balkendiagramm dar.

Interaktiver Balkenplan

Tätigkeiten zeitlich einplanen

Nr.ArbeitspaketStartDauerEndeVorgängerVerantwortung
11
21
31
41
Projekt
1
2
3
4
5
6
7
8
9
10
1Arbeitspaket
1 Arbeitstage
2Arbeitspaket
1 Arbeitstage
3Arbeitspaket
1 Arbeitstage
4Arbeitspaket
1 Arbeitstage

Start und Dauer erzeugen einen durchgehenden Balken. Das Ende wird automatisch berechnet; überlappende Balken zeigen parallele Arbeiten.

Deine Arbeitsergebnisse

Zu jedem Arbeitsschritt gehört ein eigenes Ergebnisfeld. So kannst du die Aufgabe der Reihe nach vollständig bearbeiten.

7

Kurze Lernkontrolle

Grundlage

Pendenzen eindeutig formulieren

Ausgangslage und Auftrag

Welche Einträge machen eine Pendenzenliste steuerbar?

Markiere alle richtigen Aussagen

Nutze Stichpunkte oder kurze, vollständige Sätze. Bearbeite alle verlangten Teilresultate.

8

Praxisauftrag nach Skript

Transfer

Eine Projektabweichung transparent steuern

Ausgangslage und Auftrag

Der Veranstaltungsort sagt drei Wochen vor dem Anlass ab. Beschreiben Sie die Abweichung und entwickeln Sie ein kontrollierbares weiteres Vorgehen.

Deine Arbeitsergebnisse

Zu jedem Arbeitsschritt gehört ein eigenes Ergebnisfeld. So kannst du die Aufgabe der Reihe nach vollständig bearbeiten.

Aufgabe | Ergebnis | Verantwortung | Termin | Status

9

Kurze Lernkontrolle

Anwendung

Abhängigkeiten fachlich validieren

Ausgangslage und Auftrag

Prüfen Sie die Aussagen für einen Kundenanlass.

Markiere alle richtigen Aussagen

Nutze Stichpunkte oder kurze, vollständige Sätze. Bearbeite alle verlangten Teilresultate.

10

Praxisauftrag nach Skript

Anwendung

Den kritischen Pfad erklären

Ausgangslage und Auftrag

Kette A dauert 3 + 2 + 4 Tage, Kette B dauert 2 + 5 Tage und kann gleichzeitig starten. Bestimmen Sie Projektdauer, kritischen Pfad und Auswirkung einer Verzögerung von zwei Tagen in beiden Ketten.

Deine Arbeitsergebnisse

Zu jedem Arbeitsschritt gehört ein eigenes Ergebnisfeld. So kannst du die Aufgabe der Reihe nach vollständig bearbeiten.

Deine Eingaben werden automatisch auf diesem Gerät gespeichert.

Unterrichtsmaterial

Arbeitsblatt und Lehrpersonenlösung

Beide Fassungen können gedruckt oder als PDF gesichert werden.
